2016年城区供热工程安排
文章来源:    发布时间:2016-04-27    点击数:

    根据老城区供热专项规划,今年计划安排大唐电厂连接线二期工程、滨化电厂供热首站及连接线工程、鑫谊电厂供热首站工程和城区供热管网改造工程。



 一、大唐电厂连接线二期工程

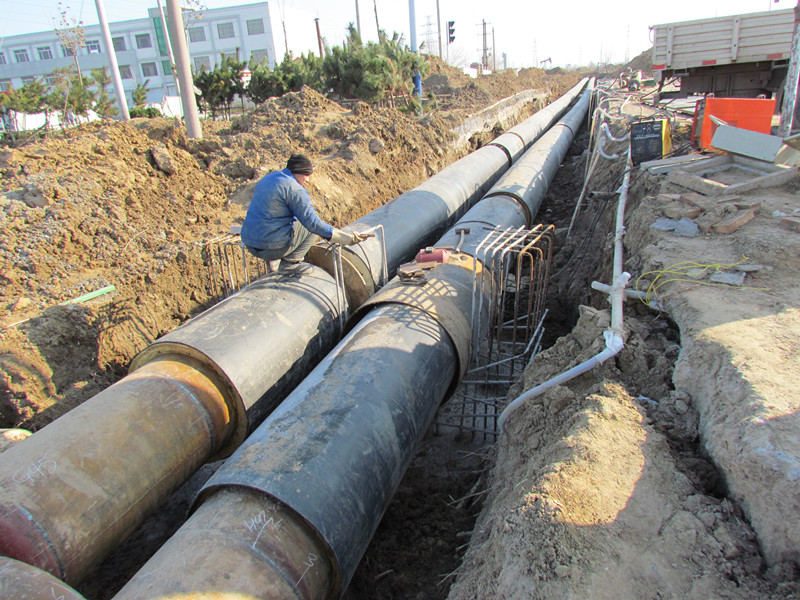

    管线总长度约3900米,其中黄十六至黄十一路段D800管道约2600米,黄十一至黄八路段D700管道约1300米。



二、滨化电厂供热首站工程



    滨化电厂供热首站工程为利用滨化电厂蒸汽,经汽水换热后产生的高温水,供老城区高温水管网使用,供热能力为1000万平方米。配套建设的管网起端位于滨化电厂供热首站,末端接鑫谊电厂高温水管网。



三、鑫谊电厂供热首站工程



    鑫谊电厂首站工程为利用滨化电厂首站高温水或鑫谊电厂高温水作为热源,经水水热交换后、产生的低温水供老城区低温水管网使用,首站供热能力为400万平米。同时建设鑫谊电厂化水车间。



四、城区供热管网改造工程



    1、桥下管道改造工程。今年计划对老城区内渤十小康桥、黄六贵苑桥、黄七信用社桥、黄八巴黎花园桥、渤九李南堡桥、渤八中医院桥、渤五金翠园桥等桥下管道 进行改造。

    2、黄三管网改造工程。将黄三非开挖穿越渤七、渤九、渤十的供水管道予以开挖更换,需在三处路口开槽施工(50×3.7、40×3.5、 75×3)。





    滨化电厂首站、鑫谊电厂首站工程,在施工图纸完成后立即开工,工期预计为五至十月底;大唐电厂连接线二期工程计划安排四个标段,六月底基本完工;城区供热管网改造工作在做好交通分流方案后分段施工。
